三年后,国家能源局再次发布了新的储能试点示范项目名单。从这两份名单中,我们可以看到储能行业发生了什么变化?两个新的储能试点示范项目能看到什么线索?橙色协会研究所逐一解释。
01
第一批以东部省份为主
以锂电技术路线为主
2020年11月10日,国家能源局公布了首批科技创新(储能)试点示范项目名单(公示稿),其中可再生能源发电侧、用户侧、电网侧、火储调频项目2个,入选8个项目。

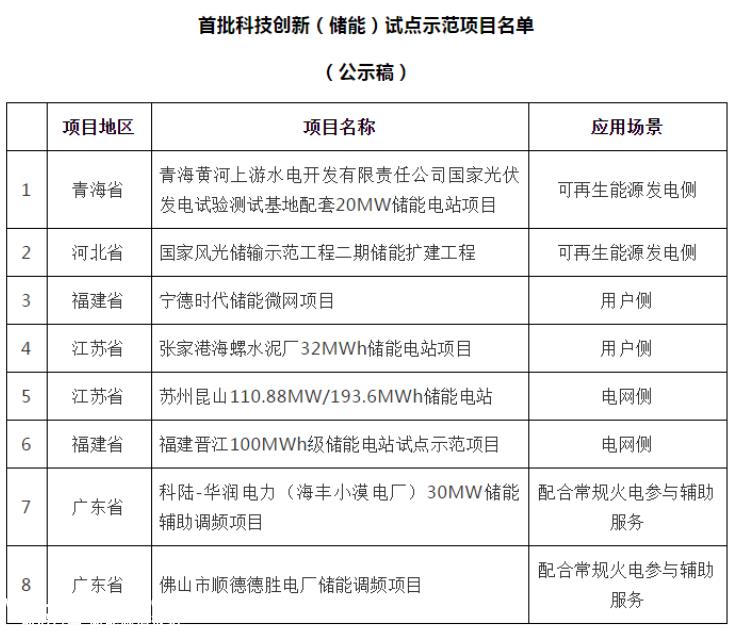

图1:第一批科技创新(储能)试点示范项目如下:
这八个项目的统计结果如下
1、 项目总数据
总储量为208.13MW/362.23MWh,平均储量为1.7小时。
2、 技术路线
在这八个项目中,除了第一个项目外,还有四条技术路线:磷酸铁锂、三元锂、锌溴液流和全钒液流电池。其他七个项目均采用磷酸铁锂1条技术路线,占82%。
3、 配储时长
储能时间超过2小时的项目包括:张家港海螺水泥32MWh储能电站项目,储能功率和容量8MW/32MWh,储能时间4小时;福建晋江100MWh级储能电站试点示范项目,储能功率和容量30MW/100MWh,储能时间3.3小时。储能时间超过2小时的项目占25%。
4、 区域分布
广东省、江苏省、福建省、河北省、青海省共有8个示范项目。广东、江苏、福建、河北都属于东部沿海地区,青海省属于西部地区。
02
第二批主要是北方地区
更指向长期储能

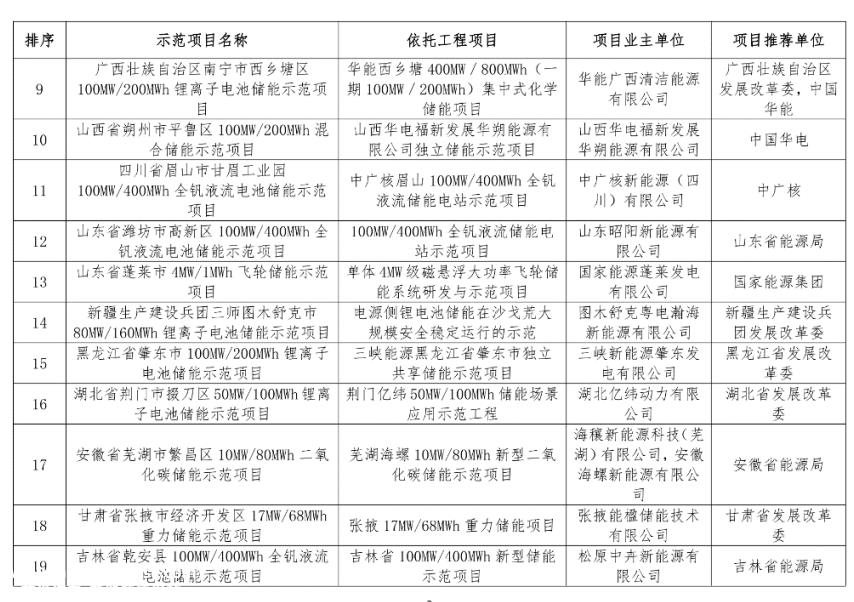

2023年12月27日,国家能源局公布了56个新型储能试点示范项目。储能技术包括压缩空气储能、飞轮储能、重力储能、液流电池储能、钠离子电池储能、二氧化碳储能等多种储能技术路线。
本文末尾附有具体试点示范项目,现将本次新型储能试点示范项目数据汇总如下:
1、项目总数据
56各项目总配储规模8.2GW/29.9GWh,平均储存时间为3.7小时。
2、技术路线
共有56个项目被列为新型储能试点示范项目,包括26个长期储能技术项目,超过锂电池数量。

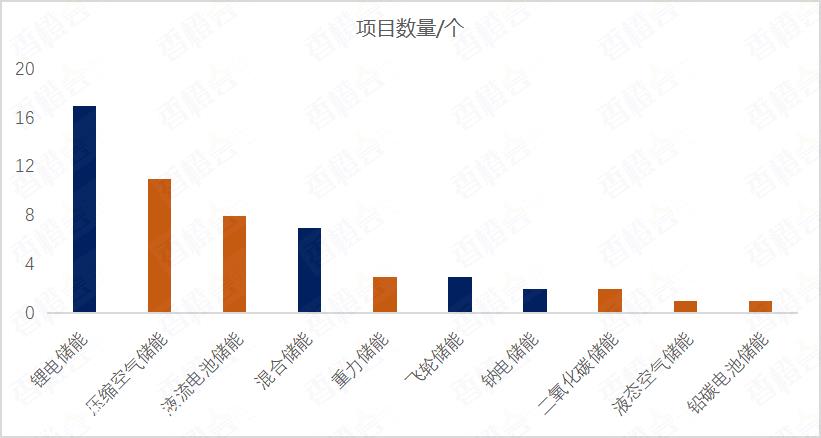

图2:不同技术路线的项目数量如下图所示(黄色为长期储能项目):
26个长期储能项目包括11个压缩空气储能项目、3个重力储能项目、8个液流电池储能项目,包括全钒液流电池、新铁液流电池、全铁液流电池、铁铬液流电池技术路线、1个液体空气储能项目、2个二氧化碳储能项目、1个铅碳电池项目。
3、配储时长
56个项目中,储存时间主要为2小时和4小时,2小时19个,4小时15个。储存时间≥4小时有27个项目,占48.2%。>4小时有12个项目,占21.4%。此外,在这个示范项目中,还有8小时和10小时的长期存储项目。

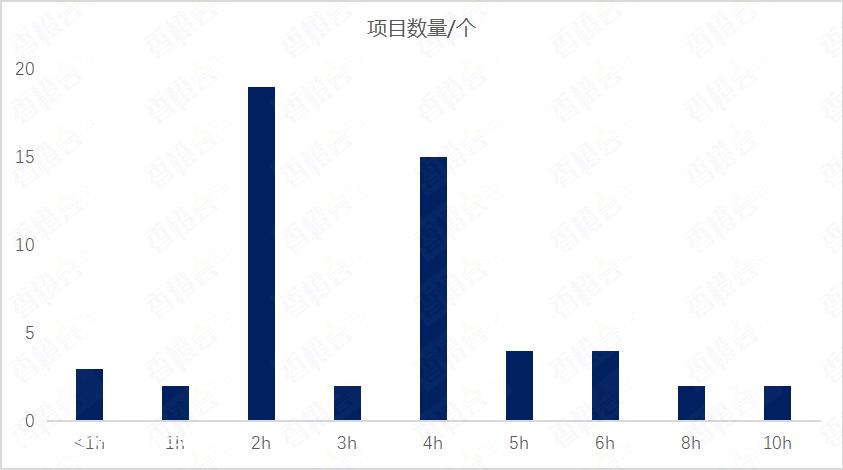

图3:不同配储时间的项目数量如下:
4、区域分布
共有26个省市列入新型储能试点示范项目,其中14个储能容量超过1GWh,4个储能容量超过2GWh,只有1个储能容量超过3GWh。广东省和江苏省作为储能快速发展的省份,没有进入前十名。

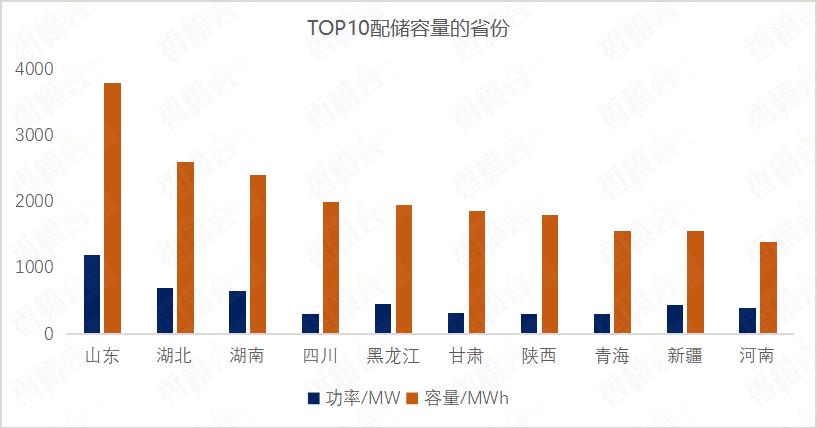

图4:如下图所示,配储容量排名前十的省份:
除山东省是东部沿海地区外,河南、湖北、湖南属于华中地区,黑龙江属于东北地区,四川、甘肃、陕西、青海、新疆属于西北地区。
03
总结
1、新型储能发展势头迅速:通过对两次新型储能试点示范项目数量和规模的比较,可以发现项目数量和规模都有了很大的增长。现实是,在过去两年经济环境低迷的情况下,新型储能产业的平均年增长率可以超过90%,新型储能产业的发展势头依然迅速。
2、随着光伏风电等新能源装机量的不断增加,长期储能项目也在上升。与2020年8个试点示范项目相比,2023年56个试点示范项目的平均储存时间增加了2小时。2020年首批新型储能试点示范项目中,没有一个配储时间超过4小时,甚至有8小时、10小时的配储项目。2023年,长时储能项目几乎占试点示范项目的一半。这些都反映了储能长期发展成为储能行业的主力军。未来,随着光伏和风电装机容量的不断增加,储存时间将继续增加,将冲向8小时、10小时,甚至跨周、跨季节储能也将很快出现。
3、技术路线多元化发展:2020年首批新型储能示范项目几乎都是锂电池技术路线。与2020年相比,该示范项目增加了压缩空气储能、重力储能、飞轮储能、钠电储能等多种储能技术路线,体现了国家能源局坚持锂电池储能的发展,同步发展各种储能技术路线,而不是孤注一掷,只发展一条锂电池技术路线。
4、预计中西部储能将再次崛起:新型储能将从大型储能的发展开始,以新能源储能的形式存在,主要集中在中西部风景资源丰富的地区。后来,由于大型储能经济不明显,国家分时电价不断调整,工商储能开始全面崛起。近两年来,工商储能主要集中在企业和工厂较多的东部地区。试点示范项目安装容量前十的省份大多集中在中西部地区。随着长期储能的兴起,新能源储能的政策支持向独立(共享)储能的转变,预计中西部储能将再次兴起。

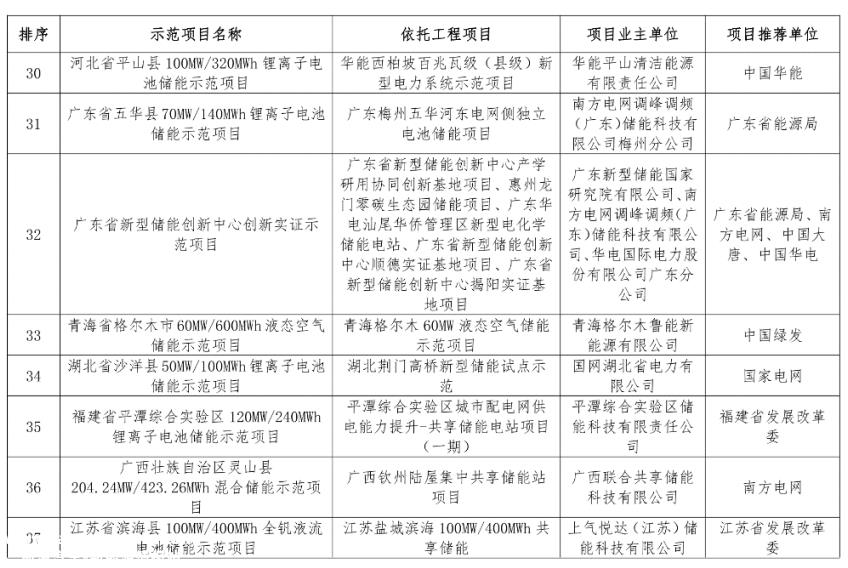

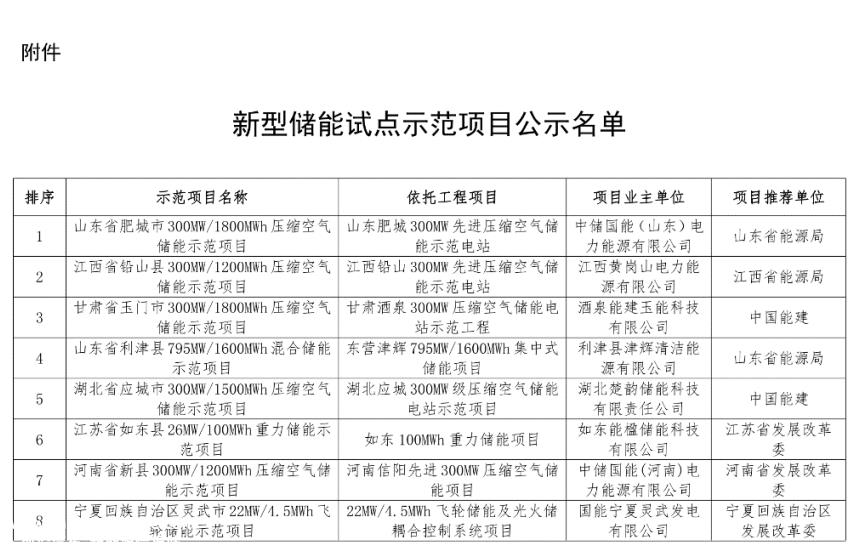

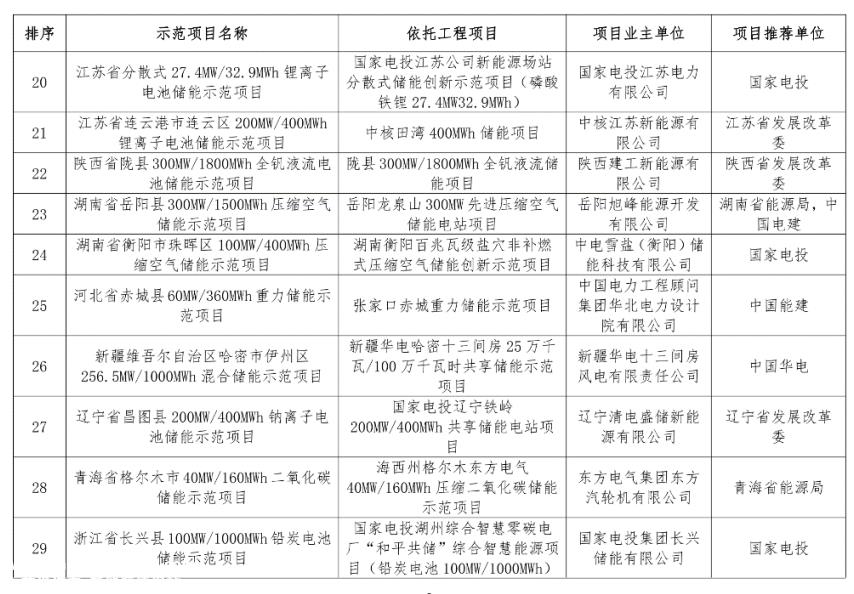

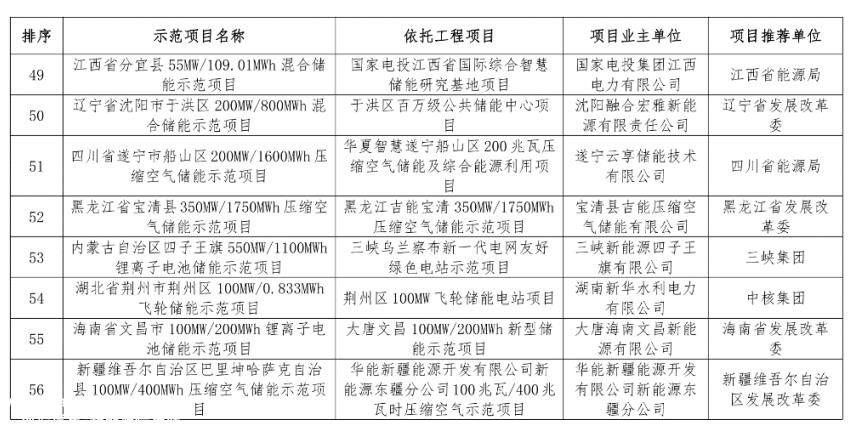

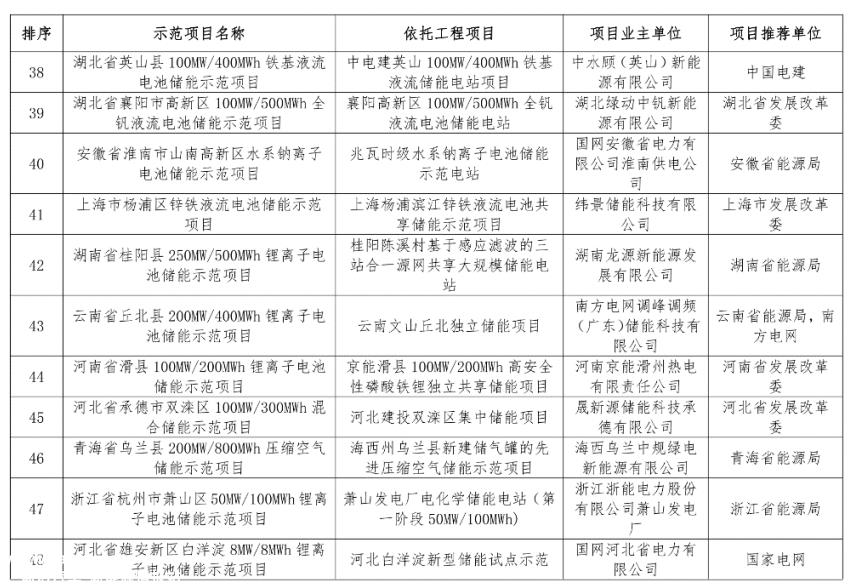

2023年新型储能试点示范项目名单:
