7月21日,国家发改委、财政部、国家市场监督管理总局等13个部门联合发布了《关于促进汽车消费的若干措施》(以下简称《措施》)。那么,充电和换电设施的具体建设进展如何?哪些地区和品牌的车主将率先享受更完美的电动汽车补能体验?

国家电网建设

超充与高速场景最多 下半年充换电设施将这样升级

一是总量:截至2022年底,公共充电站为11.1万座,基础设施数量约为180万台。2023年,计划增加6万个公共充电站和97.5万个公共充电桩

事实上,在措施颁布之前,国家电网已经采取了行动。我们观察到,今年1月至4月,各省市政府先后发布了2023-2025年电动汽车充电换电基础设施规划实施方案。

截至2022年底,江苏省共有6.6万个公共充电桩。2023年,江苏省将新增13万多个公共充电桩,并将保证,在高速服务区,10%以上的停车位配备充电桩。江苏电动汽车发展较高,下半年的规划主要是深入停车场等更具体的场景,解决电动汽车车主的痛点。

截至2022年底,乌鲁木齐只有2876个个人充电桩。2023年,该市计划增加2100个公共充电设施和1.5万个个人充电设施。乌鲁木齐市充电换电设施建设的主要目标是迅速扩大数量。

目前各省市车桩比差距较大。山西省2025年的目标是车桩比不低于8:1.2023年,江苏省车桩比达到1.95:1。根据这些数据,各省市充电桩的建设方向会有所不同,但可以肯定的是,无论在哪个地区,2023年充换电设施的数量都将呈爆炸式增长趋势。

超充与高速场景最多 下半年充换电设施将这样升级

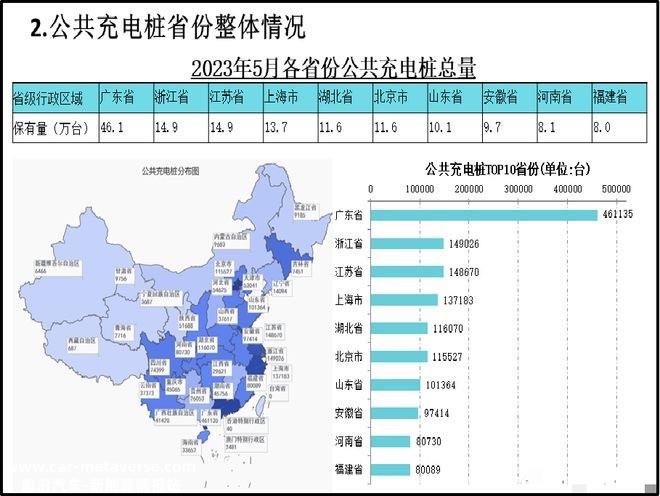

二是《办法》特别指出,加快乡县地区充电换电基础设施建设。截至2023年5月,我国已有635.6万个充电桩,但县级以下数量仅占总数的9.45%。

从浙江省发布的充电换电基础设施规划可以看出,2023年计划增加1万个充电桩,其中1000个属于农村充电桩项目。虽然乡县公共充电桩正在采取行动,但数量和进度应原输给城市。

困难在于乡县电网承载能力薄弱。扩大充电桩数量的前提是提高电网支撑;二是乡县家庭充电比例高,公共充电桩利用率低,平时空置率高,节假日供应短缺。从商业角度来看,乡县充电桩不是一项具有成本效益的业务。投资与利润的平衡越快,农村地区公共充电桩数量就会迎来爆炸性增长。

数据显示,2022年,我国农村新能源汽车销量仅占农村总销量的4%。据业内人士估计,随着新能源汽车和充电桩的发展,到2030年,我国农村新能源汽车数量将达到6500万辆,公共充电桩数量将达到1500万辆左右。

超充与高速场景最多 下半年充换电设施将这样升级

企业建设

截至今年4月,拥有1万多个超级充电桩的特斯拉表示,今年中国新增4万个超级充电桩的目标没有改变,但进度略有影响。对特斯拉来说,除了新的,特斯拉超级开放也是其他汽车公司使用的焦点,今年下半年,将有越来越多的车型访问特斯拉超充网络。

超充与高速场景最多 下半年充换电设施将这样升级

自主品牌关注的焦点不同:

蔚来更注重换电和重要线路的进度。今年下半年,蔚来将新增700多个 座换电站,年内换电站数量将超过2300座。过去不久的NIO Power 在Day中,秦力宏表示,换电站的建设目标很有可能在11月份提前完成。在重要路线方面,蔚来将于下半年开通4条以上的旅游路线,2025年将完全开通“九纵九横十九大城市群”。

理想汽车更注重高速场景,计划在年底前建成300个高速充电站,覆盖京津冀、长三角、大湾区、成渝四大经济带。

小鹏汽车关注的焦点是超载,计划在2023年建成约500个具有S4超快充服务能力的网站。充换电设施建设公司也注重过充:2023年,特来电和巨湾技术研究计划重点在广东和海南建设不少于300个充电站。

超充与高速场景最多 下半年充换电设施将这样升级

一般来说,2023年,特别是下半年,国家电网和企业将加快充电和更换设施的建设,各种能源补充方式、不同速率、不同场景的充电设施将以火花草原的速度在全国各地推出。新能源车主在汽车使用方面的便利性将进一步提高,我们将继续跟踪越来越具体的实施进度。

原创文章,作者:第一电动网,如若转载,请注明出处:https://www.car-metaverse.com/202307/2821108709.html
